В Тольятти полным ходом идут работы по подготовке к отопительному сезону 2025-2026 годов.
Глава города Илья Сухих совместно с руководством Самарского филиала ПАО «Т Плюс» проверил ход ремонта тепловых сетей и подтвердил, что все работы выполняются в установленные сроки.

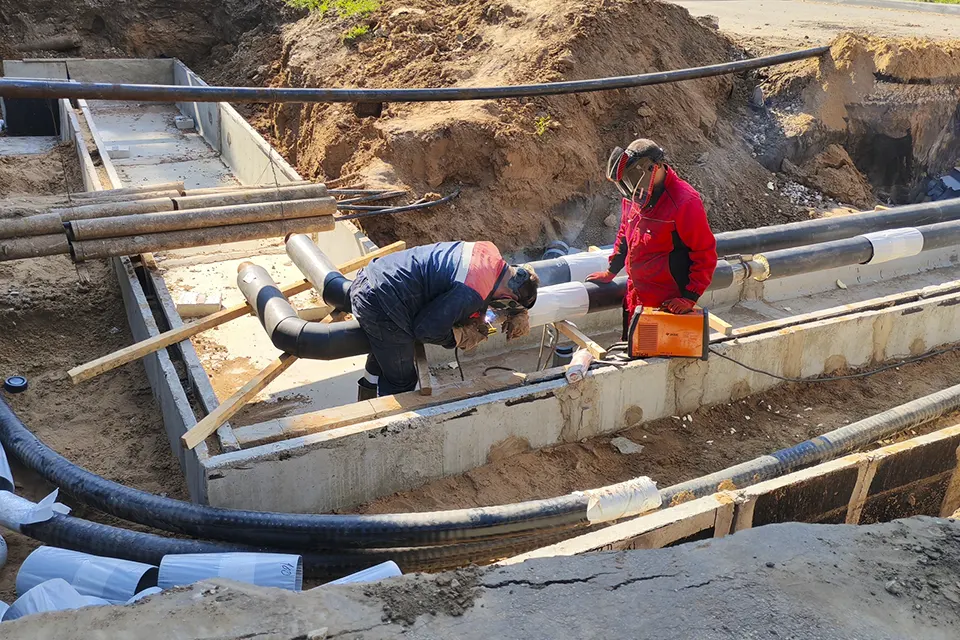

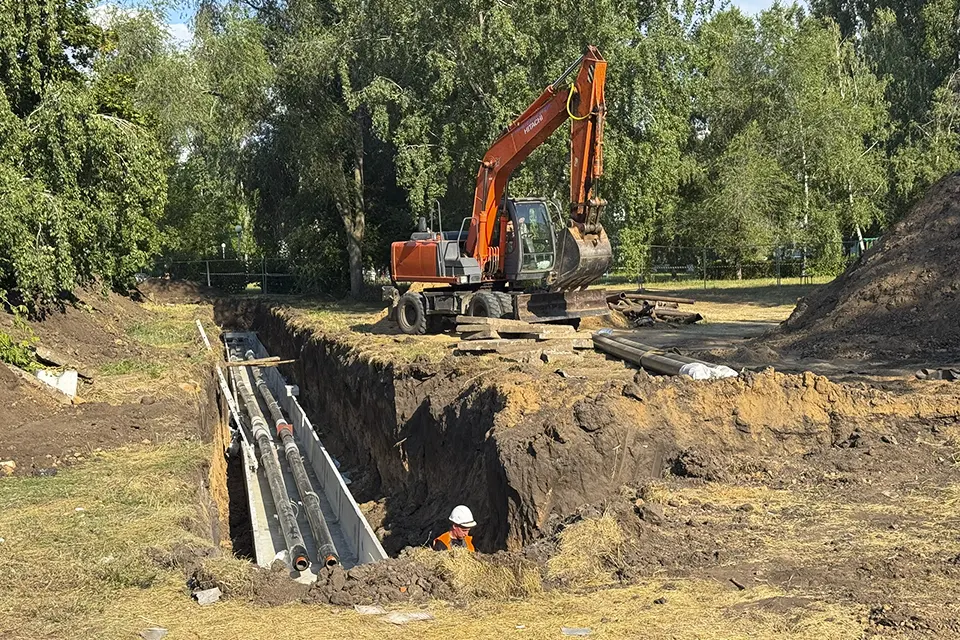

В этом году в городе запланирована замена теплотрасс общей протяжённостью 15,5 километров на семи участках. Два объекта уже полностью завершены, на пяти остальных монтажные работы продолжаются.

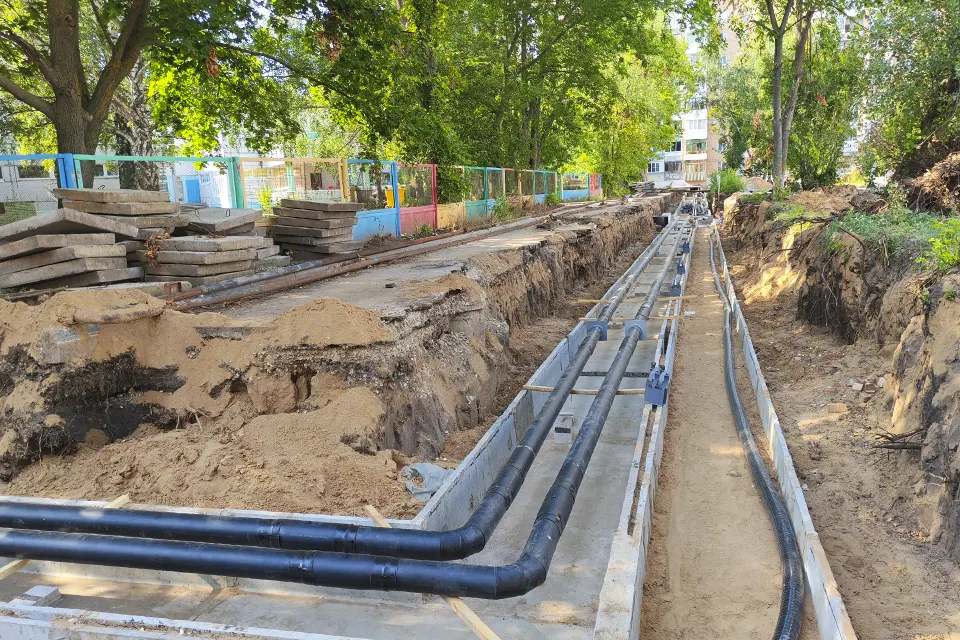

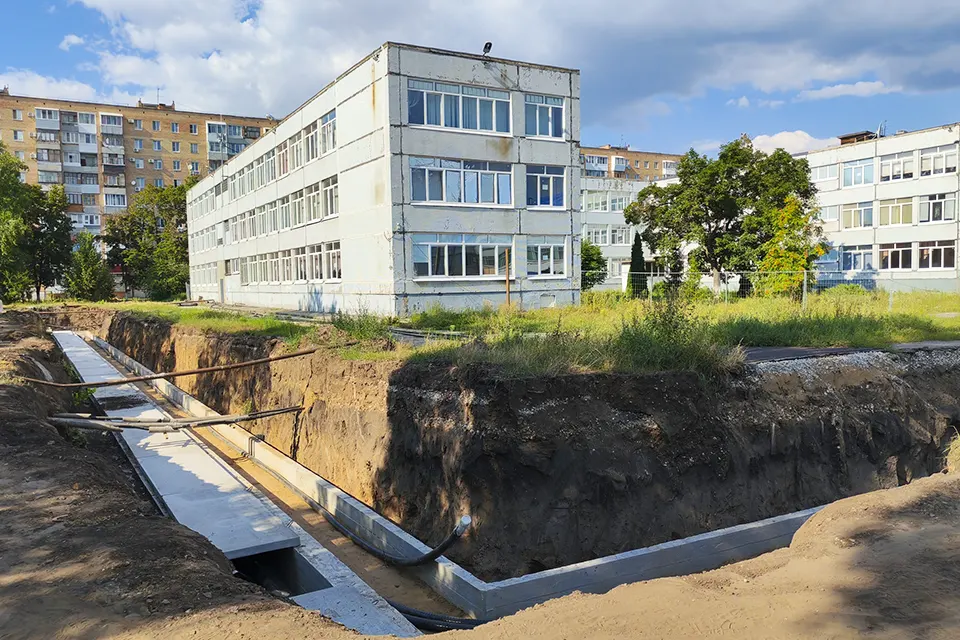

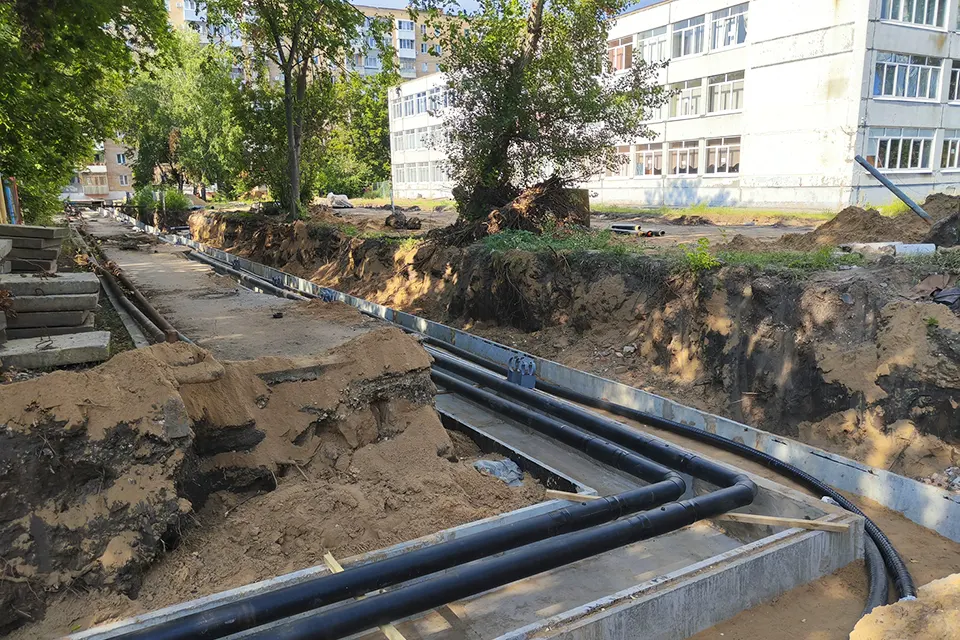

Особое внимание уделяется 71-му кварталу Центрального района, где новые сети обеспечат стабильное теплоснабжение 13 многоквартирных домов, детских садов «Мишутка» и «Белоснежка», гимназии №9 и спорткомплекса «Акробат».
«К 1 сентября мы должны не только закончить перекладку, но и полностью восстановить благоустройство, — подчеркнул Илья Сухих. — Подрядчик работает качественно, и я уверен, что все социальные объекты будут готовы к началу учебного года».

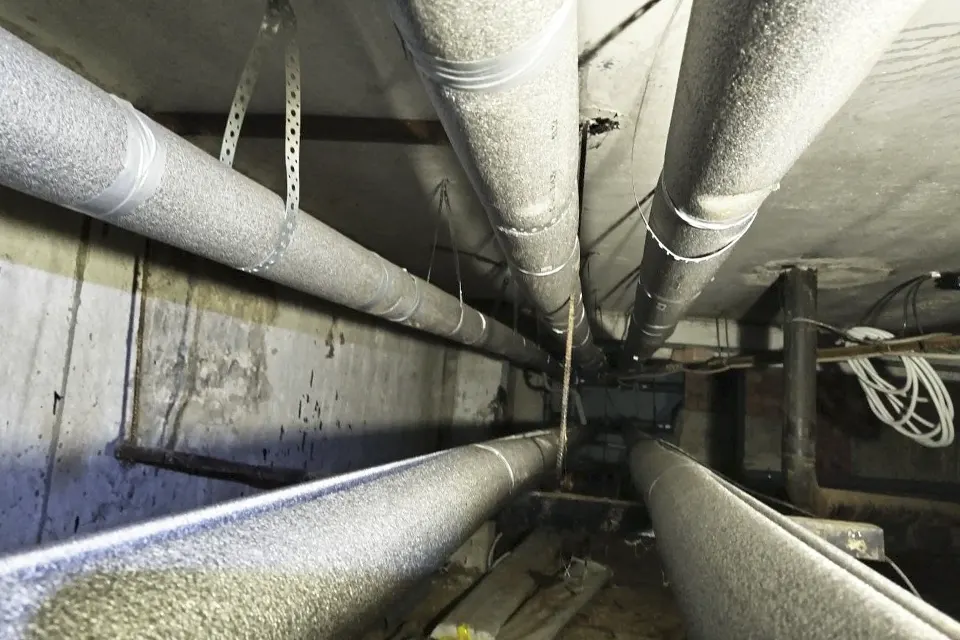

Помимо плановой замены труб, специалисты «Т Плюс» устранили дефекты на 10 километрах сетей, выявленные в ходе гидравлических испытаний. Также ведутся работы на ТЭЦ и центральных тепловых пунктах — ключевых звеньях системы теплоснабжения.
Отдельное внимание уделено социальным учреждениям. В реабилитационном центре «Солнечный круг» для детей с особенностями развития полностью отремонтированы системы отопления и водоснабжения.
«Теперь воспитанники и сотрудники центра встретят зиму в комфортных условиях», — отметил глава города, поблагодарив всех причастных к этой работе.
